Tiedote 23.10.2024

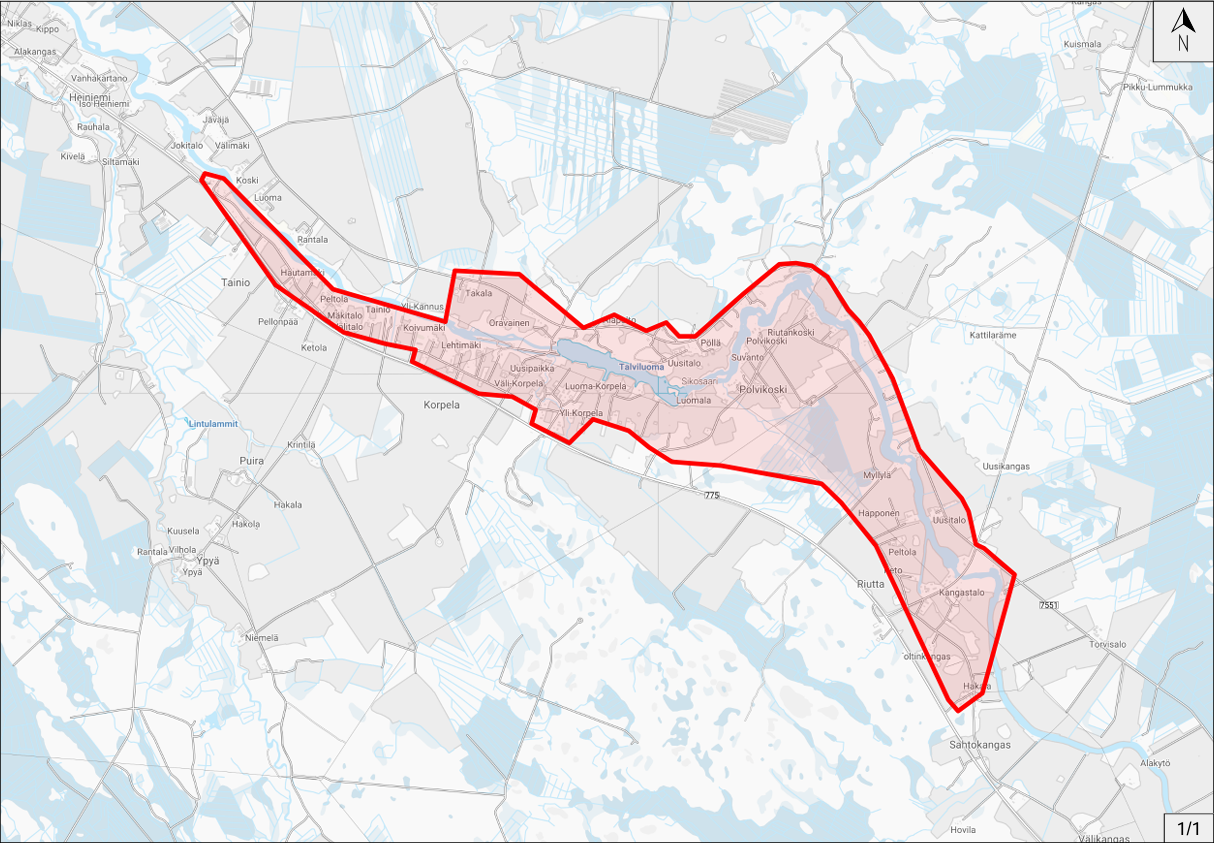

Osuuskunta Keskikaista rakentaa valokuituverkkoa Kannuksen Kyläverkko 2 hankkeella Yli-Kannuksen, Korpelan ja Polvikosken alueella 2024-2025. Rakennettavan valokuituverkon pituus on n. 13,8 km. Hankkeen toteuttamista tukee Euroopan maaseuturahasto 2023-2027.
Hankkeen aikana liittymän hinta on jäsenille 390 € (sis. jäsenyys). Hankkeen päättymisen jälkeen yksittäisen liittymän hinta on 1990 €.
Hinta sisältää kaivuutyöt ja kuitupäätelaitteen kytkettynä ’avaimet käteen’ – periaatteella.
Hankkeen rakentaminen aloitettiin syksyllä 2024.
Vielä ehdit mukaan, ilmoita kiinnostuksestasi www.keskikaista.fi/kuitua tai soita 045 7871 5339.

Päivitys 31.12.2024
Ensimmäiset liittymät on kytketty käyttöön rakentamiskauden 2024 lopulla ja rakentaminen jatkuu keväällä, kun routa on sulanut. Otathan yhteyttä hyvissä ajoin, mikäli kuitu kiinnostaa, jotta voimme ottaa kiinteistösi huomioon rakentamissuunnittelussa.
Päivitys 25.4.2025
Tämän vuoden rakentamiskausi on aloitettu Polvikoskella yhteisrakentamisena. Rakentaminen toteutetaan Korpelan Voiman kanssa sähköverkkojen uusimisen yhteydessä. Runkoverkko rakennetaan ensin ja sen jälkeen toteutetaan pihakaivuut. Pihasuunnitelmia tehdään koko rakentamiskauden aikana, joten kiinteistöjen omistajiin ollaan yhteydessä.

Päivitys 10.6.2025
Kaivuutyöt ovat hyvässä vauhdissa, Pajontiellä ja Ylikannuksentiellä on runkoverkkoa kaivettu yhteensä n. 3,5 km. Kaivuutyöt toteuttaa kannuslainen Huuki Oy.
Päivitys 13.8.2025

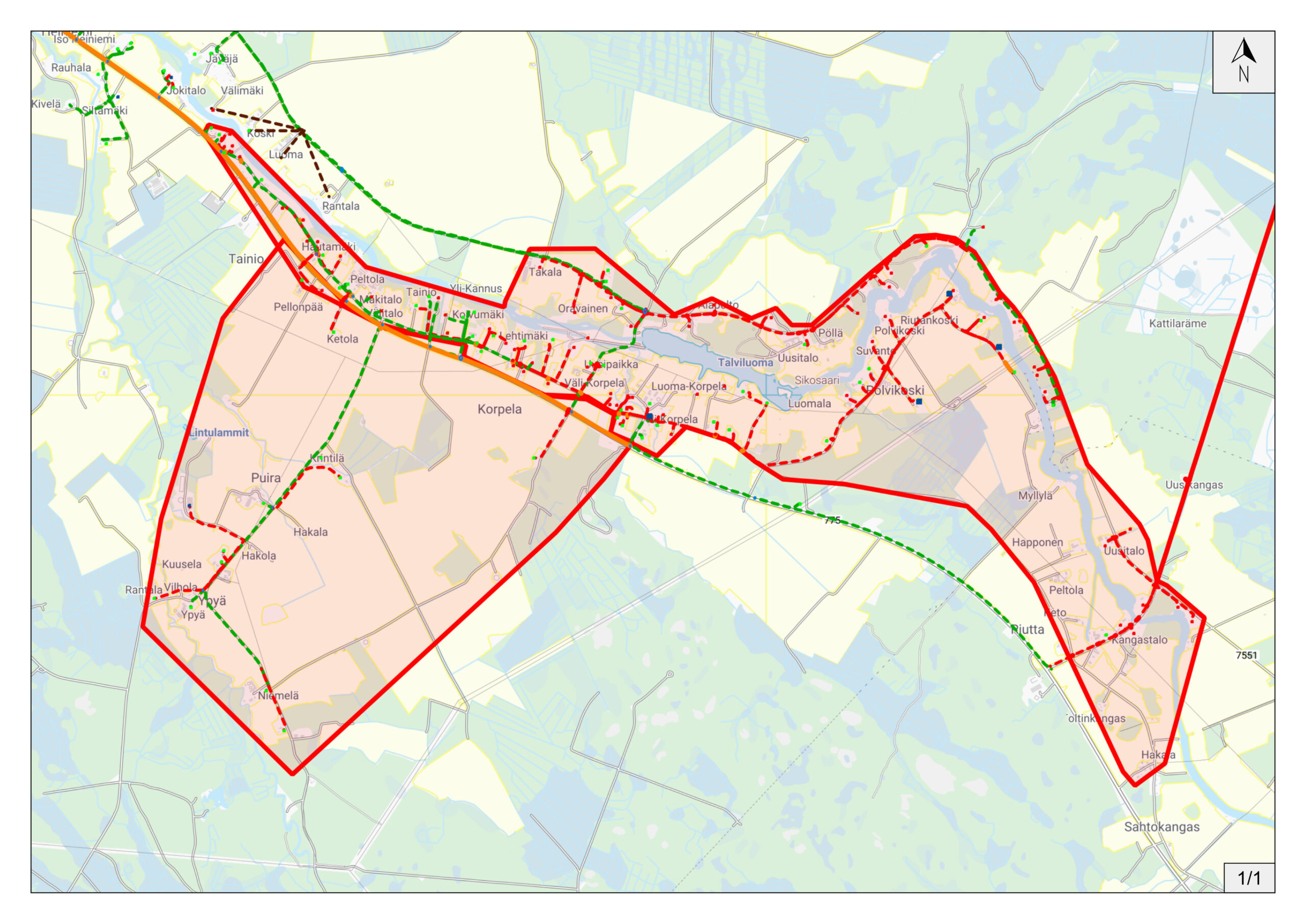

Hankealuetta laajennettiin koskemaan myös Toholammintien eteläpuolella olevia haja-asutusalueita.
Päivitys 9.9.2025
Ylikannuksentien ja Polvikoskentien kaivuutyöt ovat valmistuneet runkoverkon osalta. Polvikoskentien liittymiä on kytketty käyttöön ja kytkennät jatkuvat edelleen. Tällä hetkellä kaivuutyöt ovat käynnissä Ypyäntiellä. Sen jälkeen on suunnitelmissa Riuttasentie.
Päivitys 13.10.2025
Ypyäntien kaivuutyöt on viety päätökseen ja Riuttasentien kaivuut ovat käynnissä. Hankealueella kuituhitsauksia toteuttaa Jaki Group Oy.
Päivitys 7.11.2025
Riuttasentie kaivuut ovat valmistuneet ja hankealueen viimeiset kytkennät ovat käynnissä.
Päivitys 23.1.2026
Kannuksen Kyläverkko 2 -hanke on virallisesti päättynyt vuodenvaihteessa. Jälkitöitä tullaan kuitenkin tekemään vielä kevään ja kesän 2026 aikana.
Hankkeen tuloksena on uusi kyläverkko, joka mahdollistaa alueen kiinteistöjen liittymisen Keskikaistan valokuituverkkoon. Verkkoon on mahdollista liittyä myös myöhemmässä vaiheessa. Verkkoa rakennettiin hankkeen aikana kokonaisuudessaan hieman alle 19 km. Verkkoon liitettiin 42 taloutta ja kuituvalmius saatiin näiden lisäksi noin 100 kiinteistölle.
